23/11/2020 – 27/11/2020

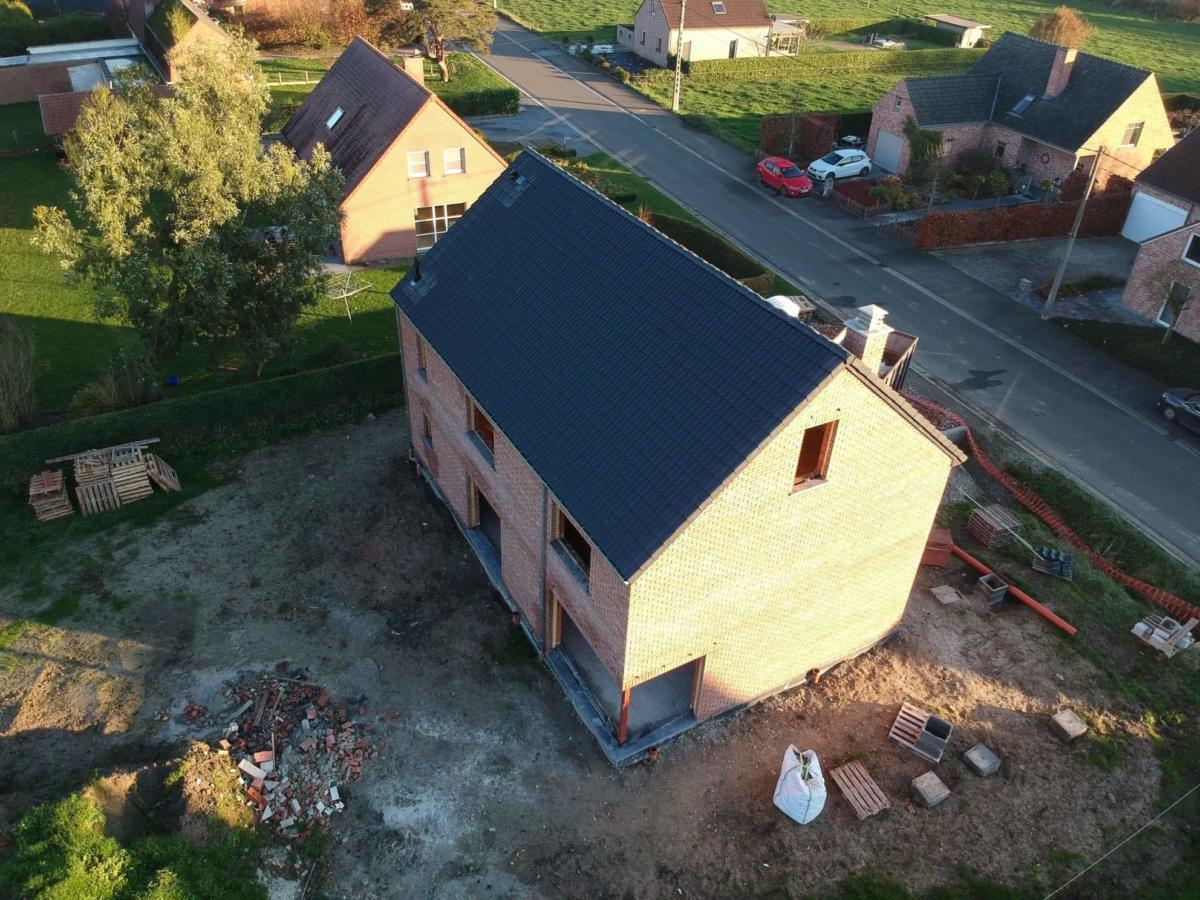

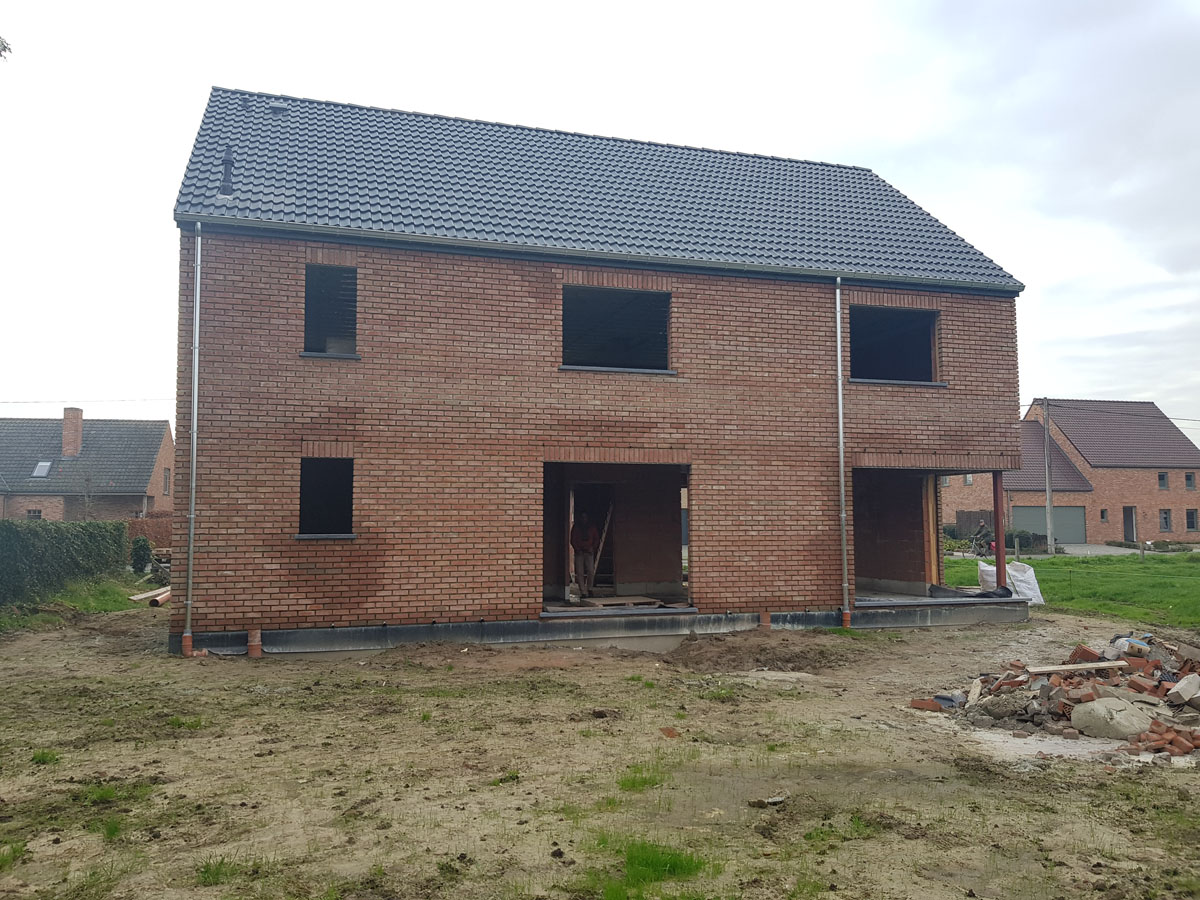

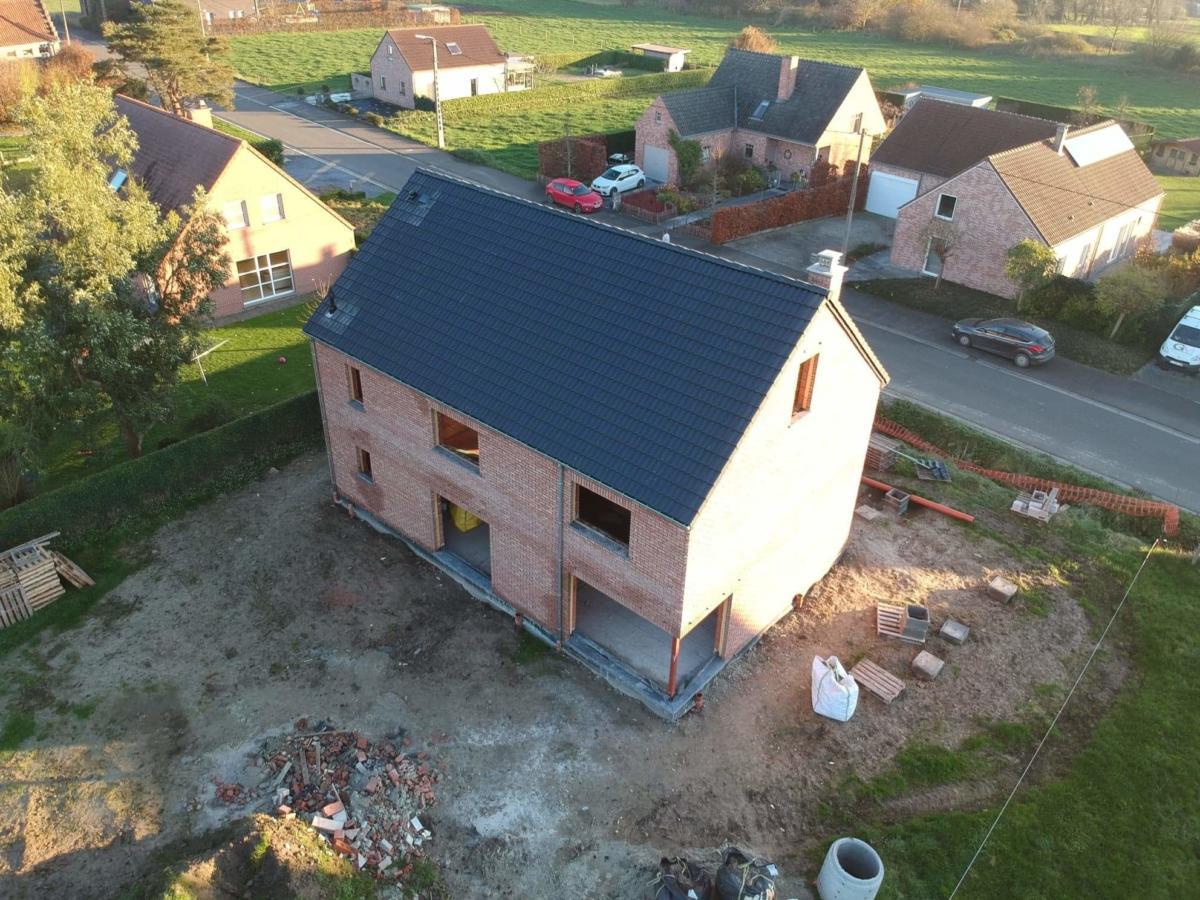

Une nouvelle étape pour le chantier cette semaine… voilà la maison est au sec… Nous avons un TOIT ! 🙂

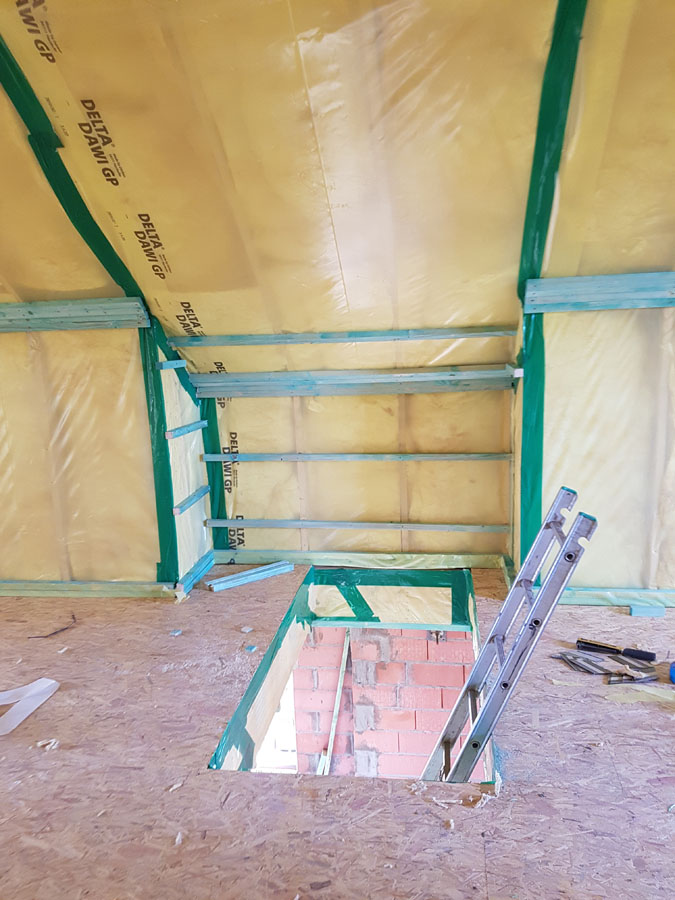

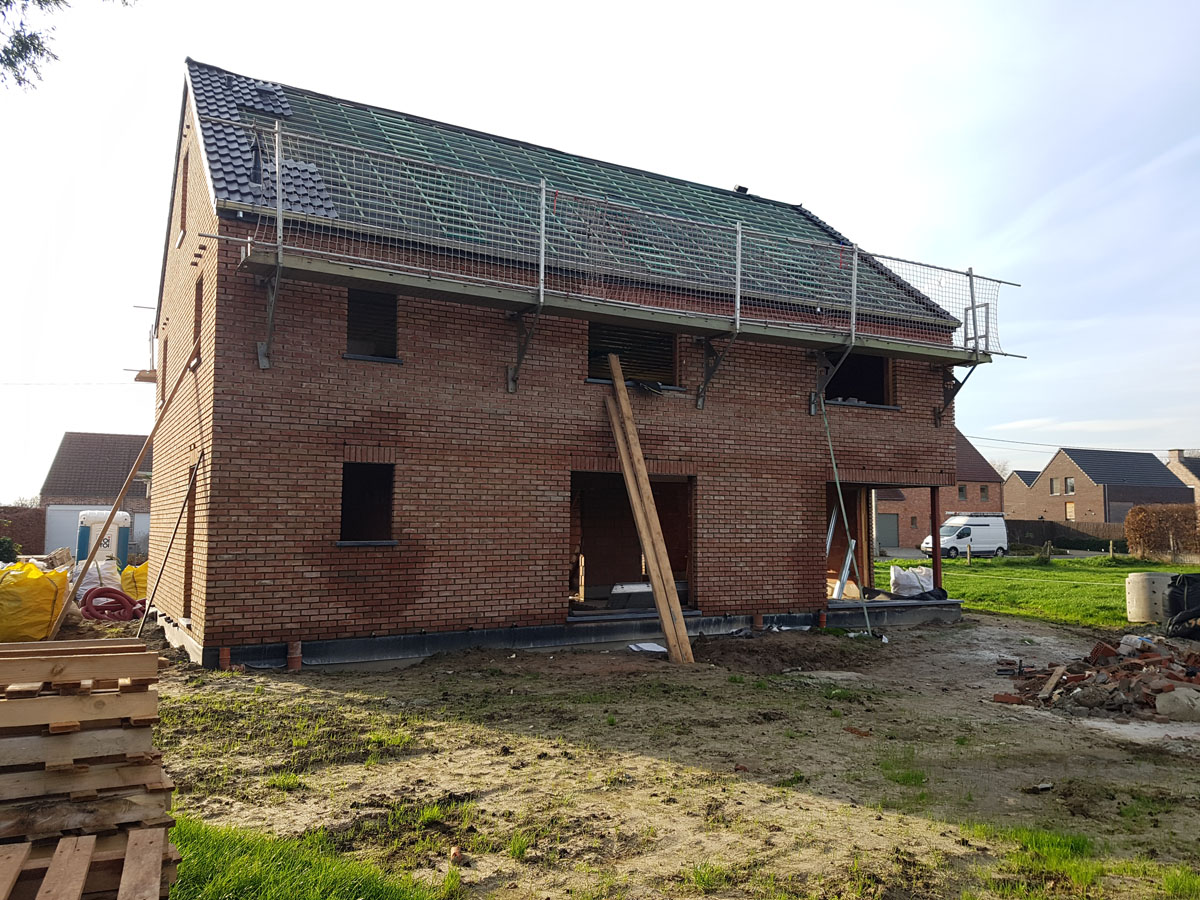

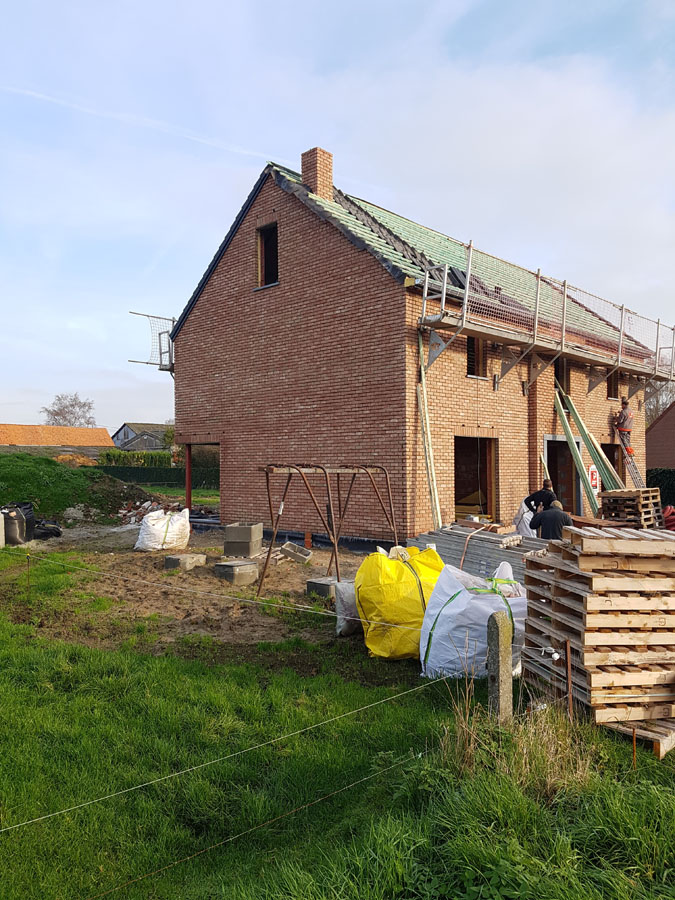

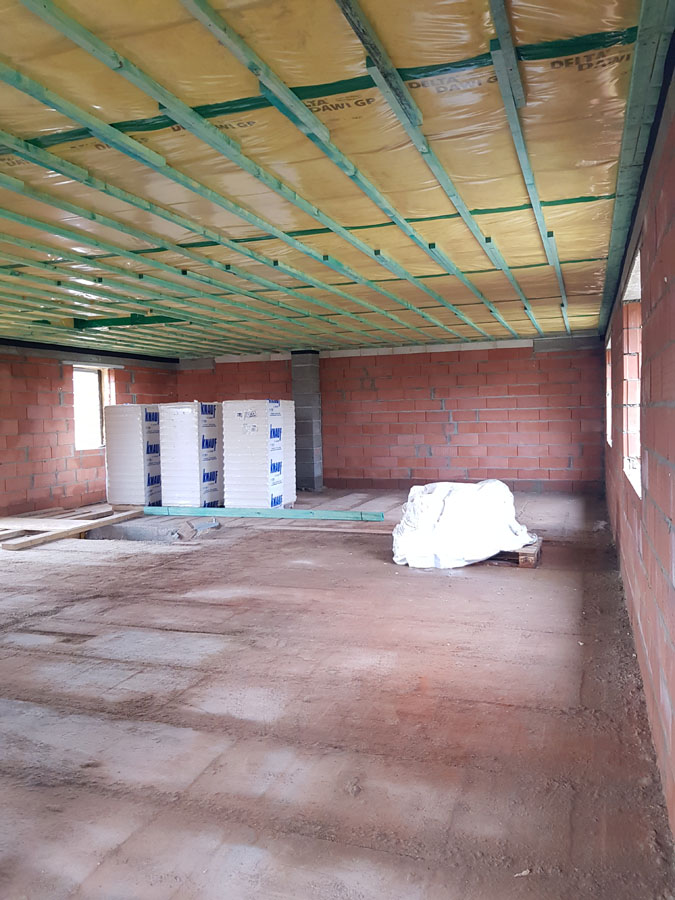

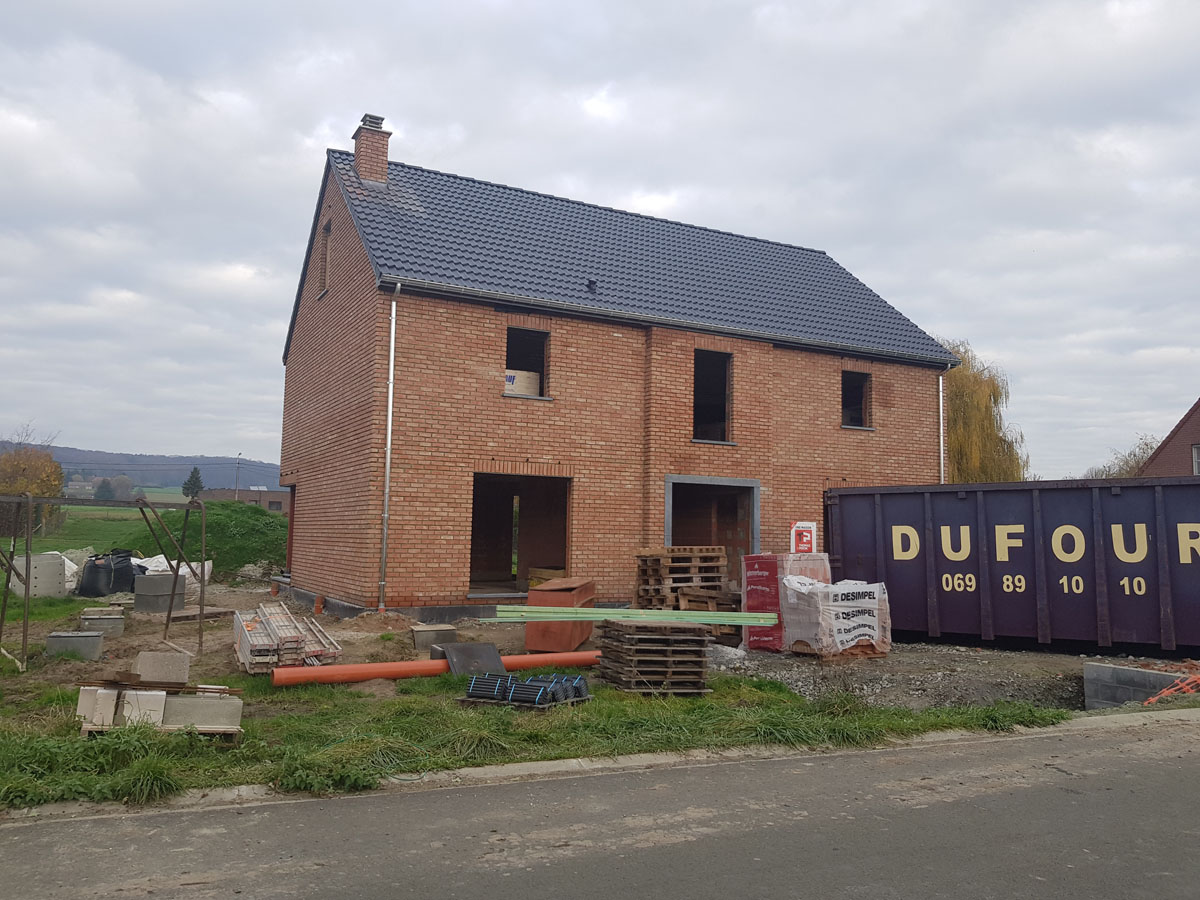

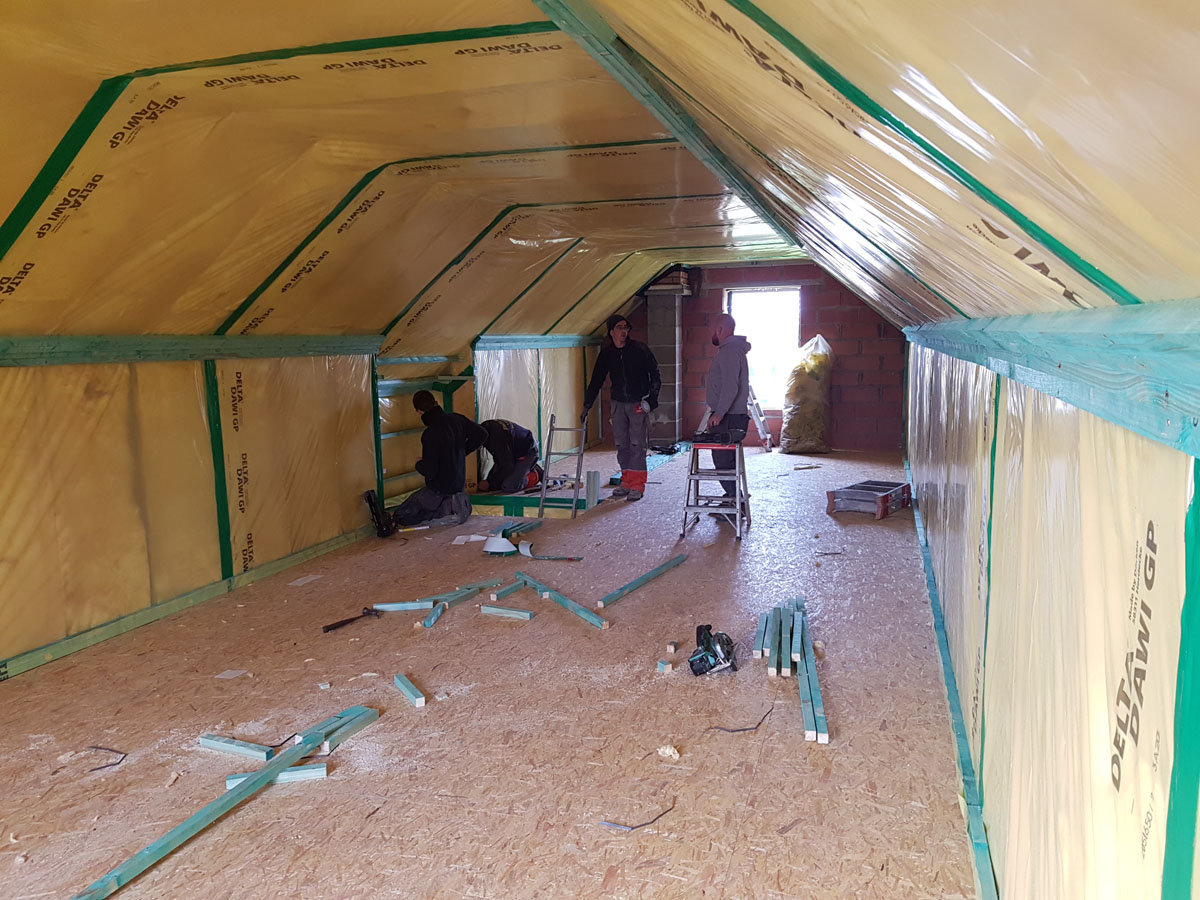

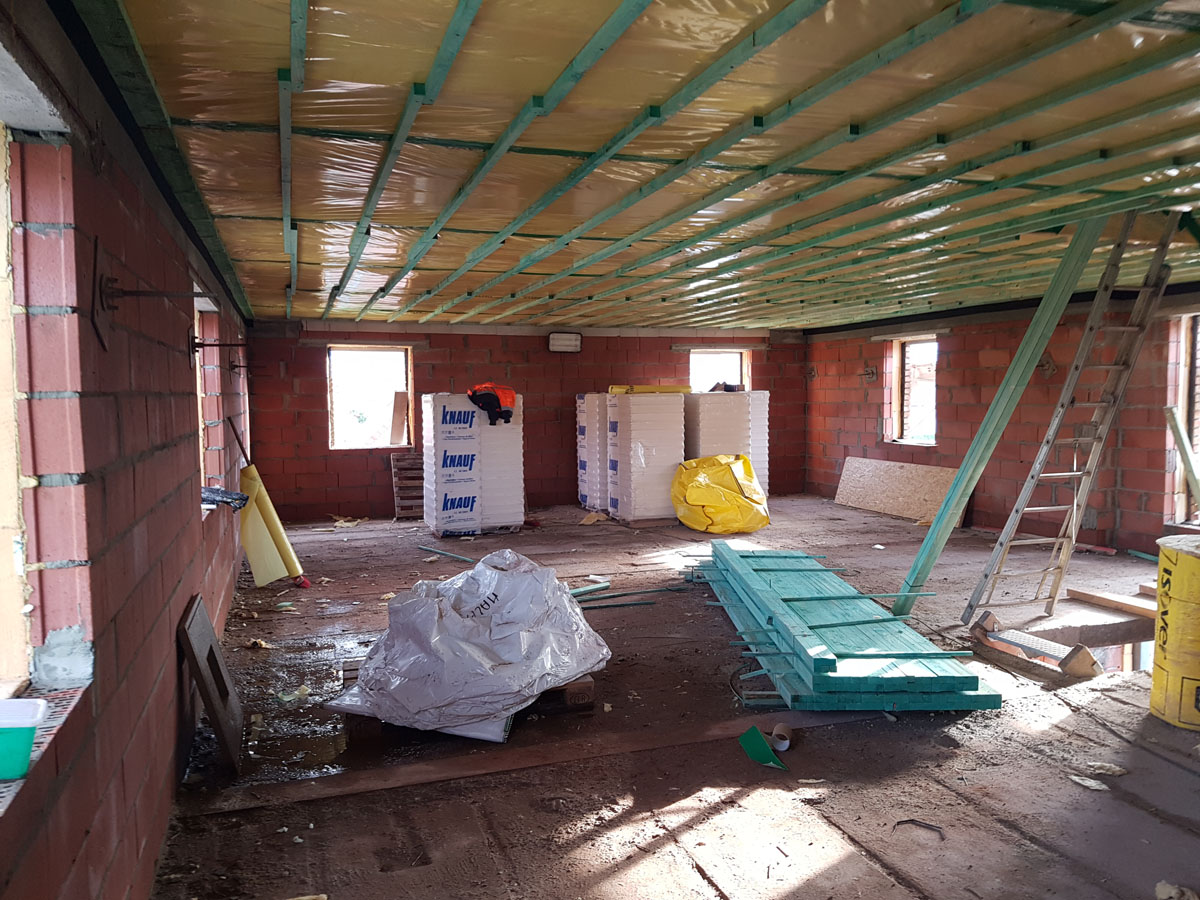

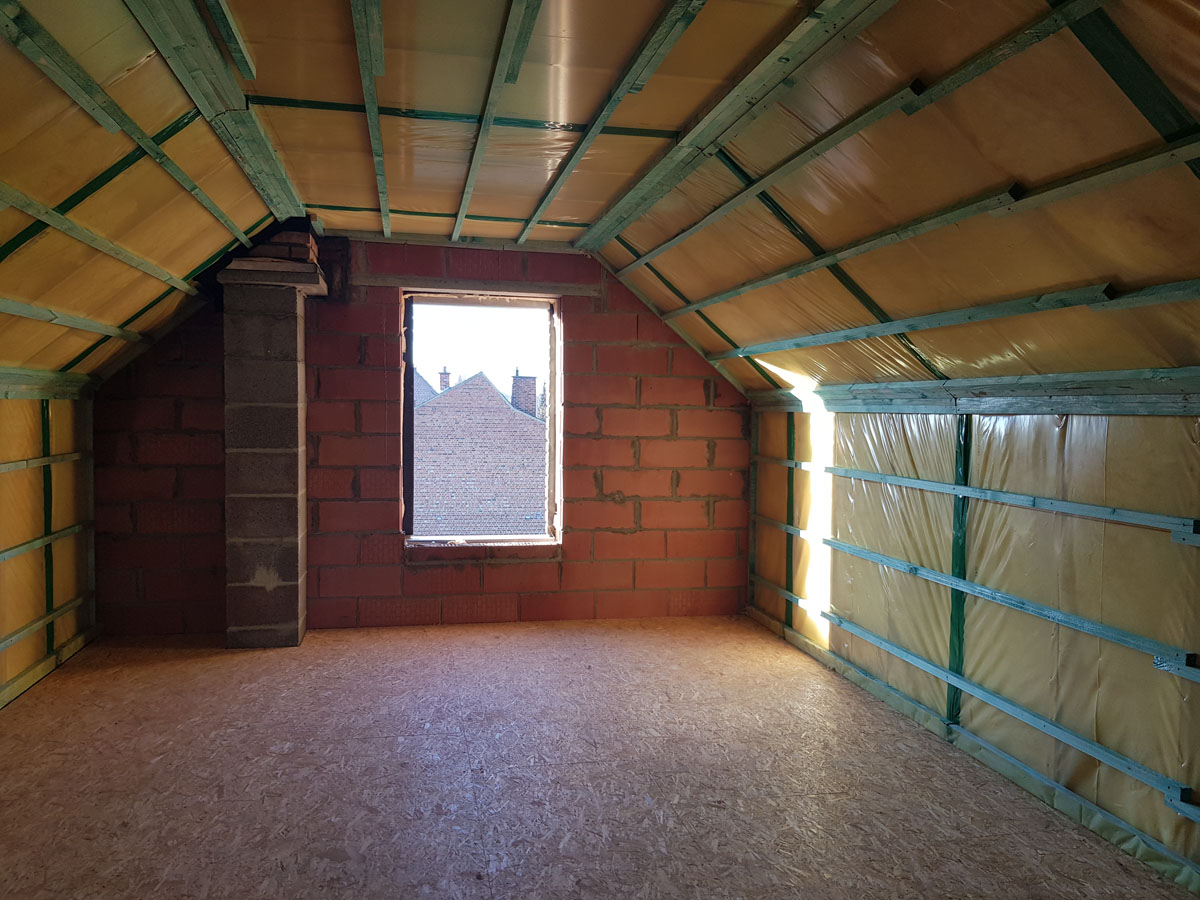

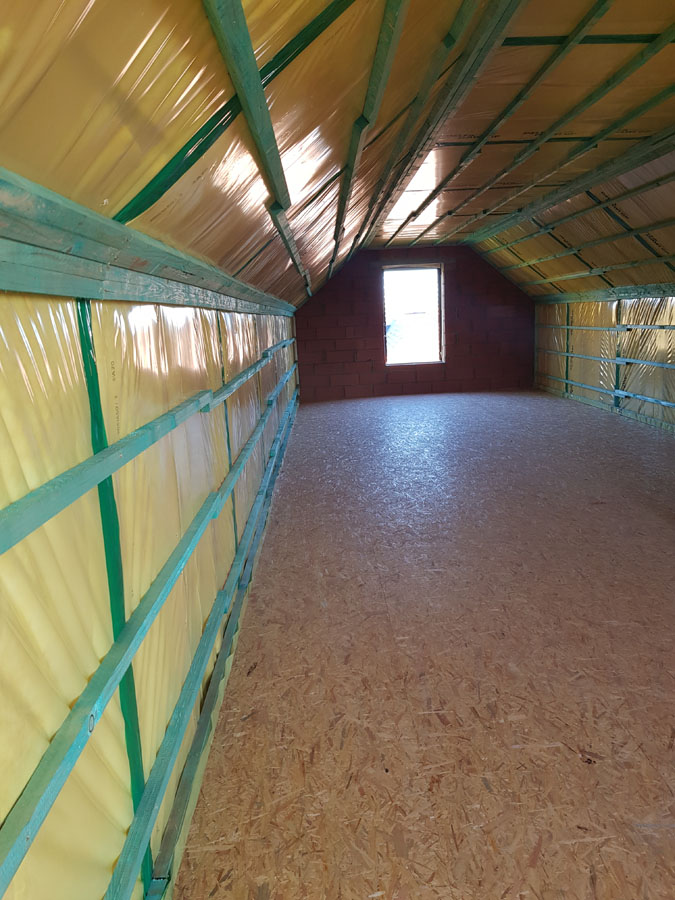

Le début de la semaine a été réservé à l’isolation de la toiture, la pose du plancher en OSB dans le grenier ainsi que l’isolation de celui-ci mais également la préparation des tuiles de rives (23/11-25/11). La pose des tuiles a été faite en une matinée… (26/11). Les chéneaux ainsi que les gouttières en zinc ont également été placés.
Nous sommes impressionnés par la rapidité de l’équipe des charpentiers. Ils ont passé au total 6 jours sur le chantier et leur travail est très bien réalisé et propre !
